THI CÔNG: CẢI TẠO HỆ THỐNG ĐIỆN NĂNG LƯỢNG MẶT TRỜI ZINGYONG – NGÀY 04/11/2025
Báo cáo kết quả thi công ngày 04/11/2025
1. Thông tin chung
- Dự án: Cải tạo hệ thống điện năng lượng mặt trời (ĐNLMT) Zingyong
- Địa điểm: Zingyong
- Thời tiết: Nắng đẹp, thuận lợi cho thi công
- Thời gian làm việc:
- Bắt đầu: 7h30
- Kết thúc: 17h
2. Nhân sự tham gia
- Quản lý site: Anh Nguyện
- Nhân công site: Anh Phước
- Team A: 5 công nhân
3. Nội dung công việc thực hiện
Trong ngày 04/11/2025, đội thi công Solar tại Zingyong đã hoàn thành các hạng mục chính sau:
- Team A:

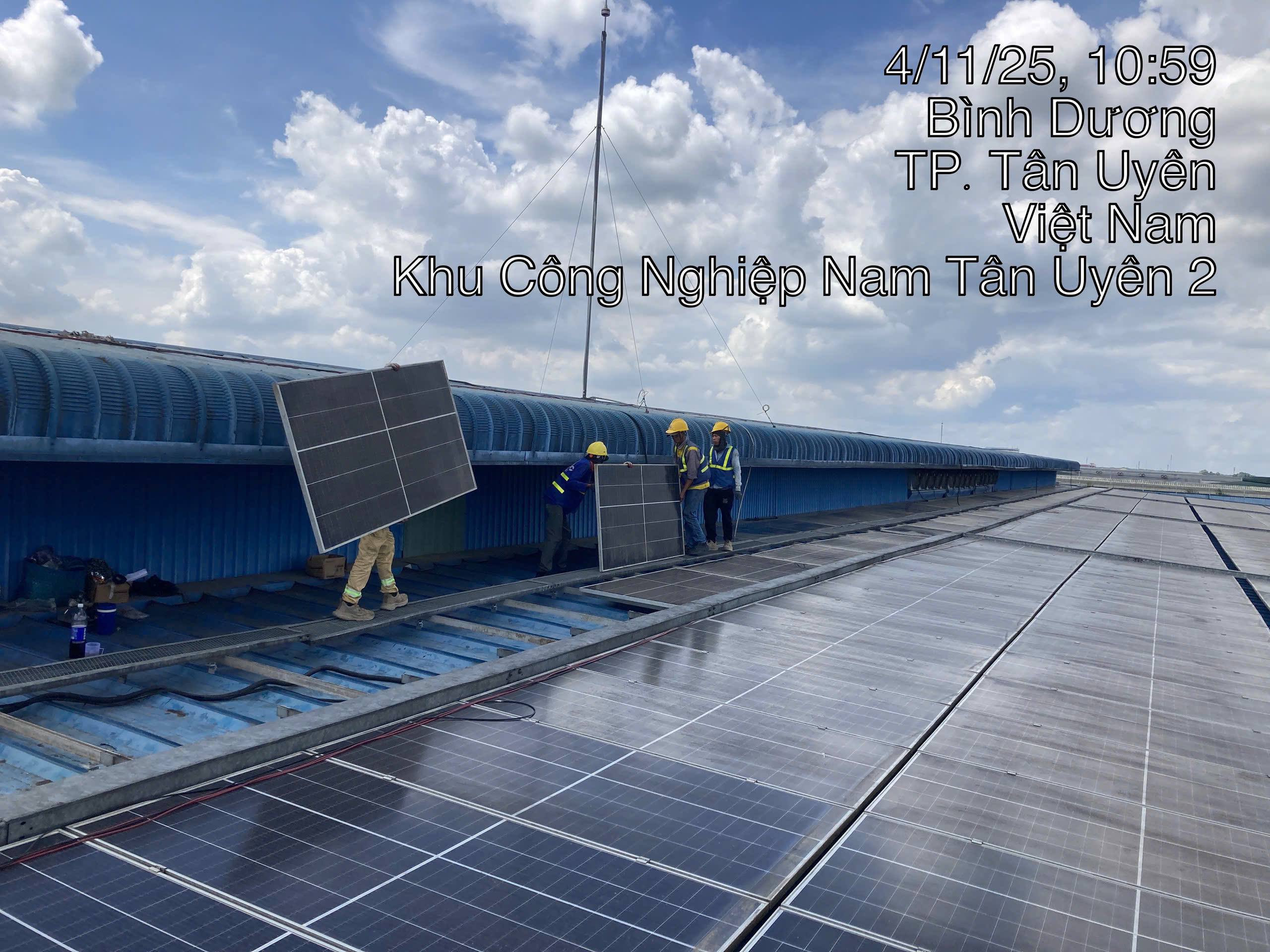

+ cẩu pin lấp pin + lấp lạy Wailway ống nước
Tất cả các công việc được thực hiện đúng tiến độ, đảm bảo an toàn lao động và chất lượng kỹ thuật theo tiêu chuẩn của dự án.
4. Kế hoạch thi công ngày 05/11/2025
Team A dự kiến tiếp tục:
- Lắp đặt thêm các tấm pin năng lượng mặt trời
- Hoàn thiện lắp đặt hệ thống Waikway ống nước
5. Tổng kết
Công tác thi công cải tạo hệ thống ĐNLMT Zingyong ngày 04/11/2025 đã diễn ra thuận lợi, đúng tiến độ và đạt yêu cầu kỹ thuật. Đội ngũ kỹ thuật cam kết tiếp tục duy trì hiệu suất làm việc cao nhằm đảm bảo hoàn thành dự án đúng thời hạn, mang lại hiệu quả tối ưu cho chủ đầu tư.
